Wanneer men een project wil plannen zonder gebruik te maken van gebudgetteerde uren is er de functie Project handmatig toevoegen. Deze functie is op te roepen door op de gewenste startdatum te gaan staan en m.b.v. de rechter muisknop deze functie te selecteren.

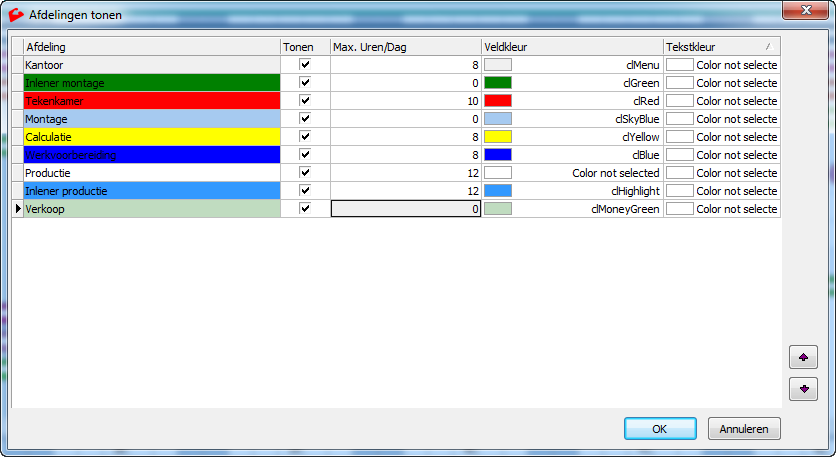

In het hierboven getoonde scherm staan de hoofdafdelingen welke op het hoofdscherm zijn geselecteerd in het capaciteitsoverzicht. Achter deze afdelingen zijn de desgewenste uren in te vullen. Tevens is er de mogelijkheid om de uren per dag op te geven. (bijv. tekenkamer 8 uur/dag)
In de kolom Tussentijd kunnen nog een aantal dagen worden aangegeven welke tussen de opeenvolgende afdelingen moeten worden ingepland. In het voorbeeld zijn er 2 dagen tussen de Werkvoorbereiding en de Productie gepland i.v.m. bijvoorbeeld 2 dagen levertijd staal. Na het invullen van alle uren moet het project herekend worden. Dit is mogelijk door op de knop herrekenen te drukken. Het project wordt nu door het programma ingepland en na het afsluiten van dit venster wordt het project in de planning gezet.

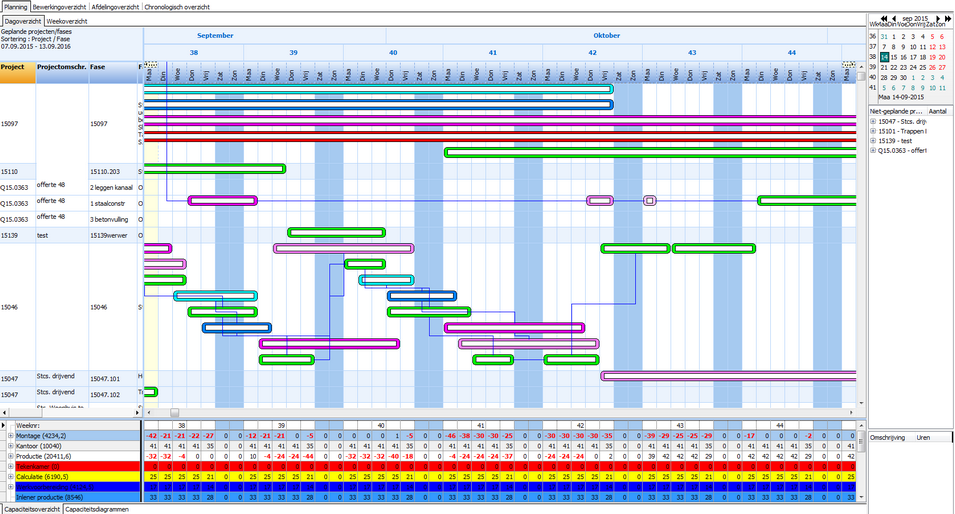

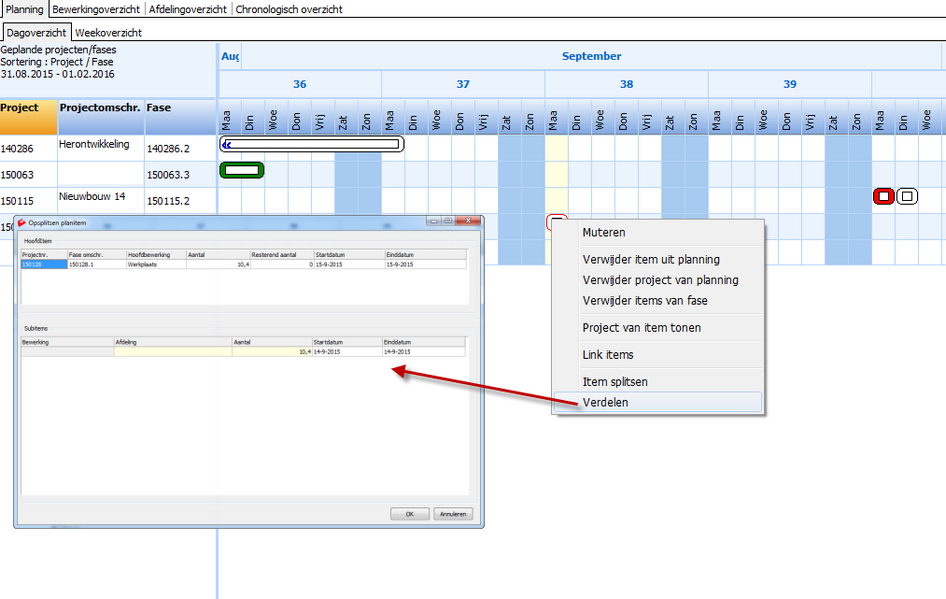

Capaciteitsoverzicht De uren die bij handmatig project plannen worden ingevuld komen terug in het capaciteitsoverzicht, zodat in één oogopslag te zien is of er voldoende capaciteit is. Bij het capaciteitsoverzicht kan men kiezen uit handmatige capaciteit, capaciteit uit personeelsbeheer of een combinatie van beide. In een ander hoofdstuk wordt dit uitgebreidt omschreven. Afdelingen verdelen Het is bij handmatig ingeplande projecten mogelijk de afdelingen te verdelen in sub-bewerkingen. Door met de muis op de afdeling te gaan staan en m.b.v. de rechtermuisknop te kiezen voor de functie ‘Verdelen’ kan men deze opsplitsing maken. De afdeling Productie kan bijvoorbeeld worden opgesplitst in boren, zagen en lassen. Deze instellingen zijn afhankelijk van de inrichting en de instellingen in het programma.

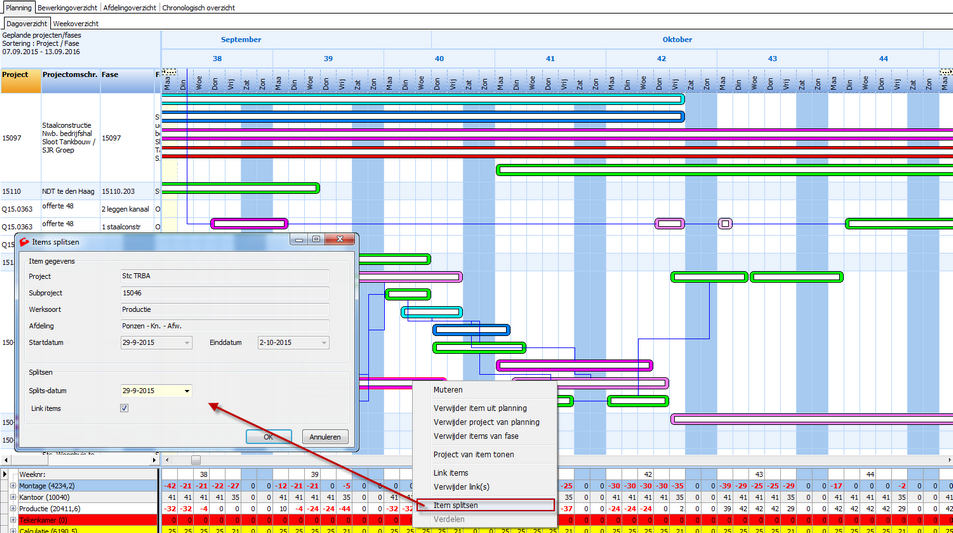

Item splitsen Het is bij handmatig ingeplande projecten tevens mogelijk een afdelingen op te splitsen in 2 of meerdere delen. Door met de muis op de afdeling te gaan staan en m.b.v. de rechtermuisknop te kiezen voor de functie ‘Item splitsen’ kan men deze splitsing maken. Het item wordt gesplits op de opgegeven datum.

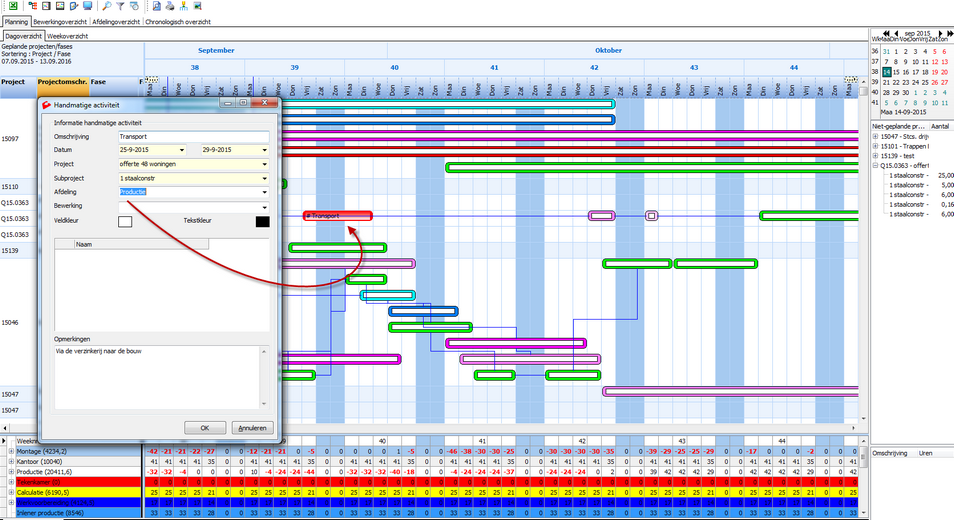

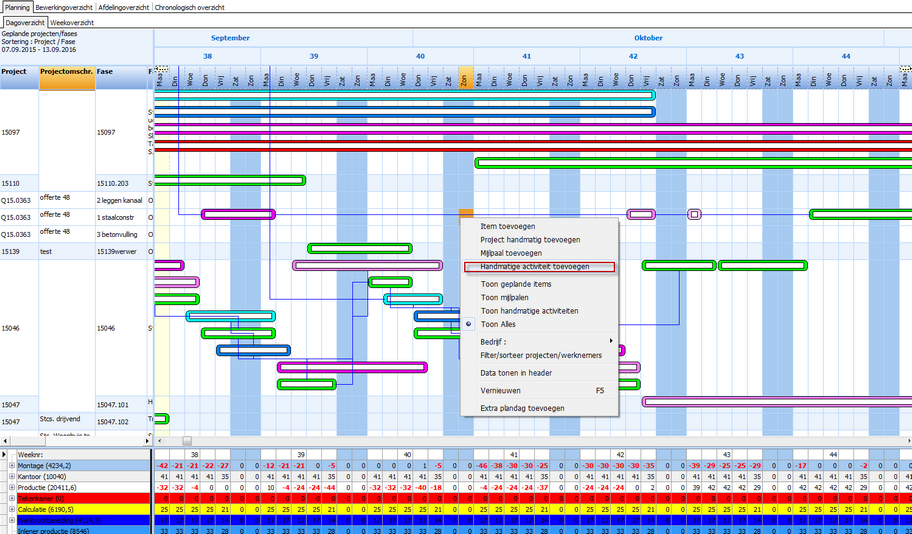

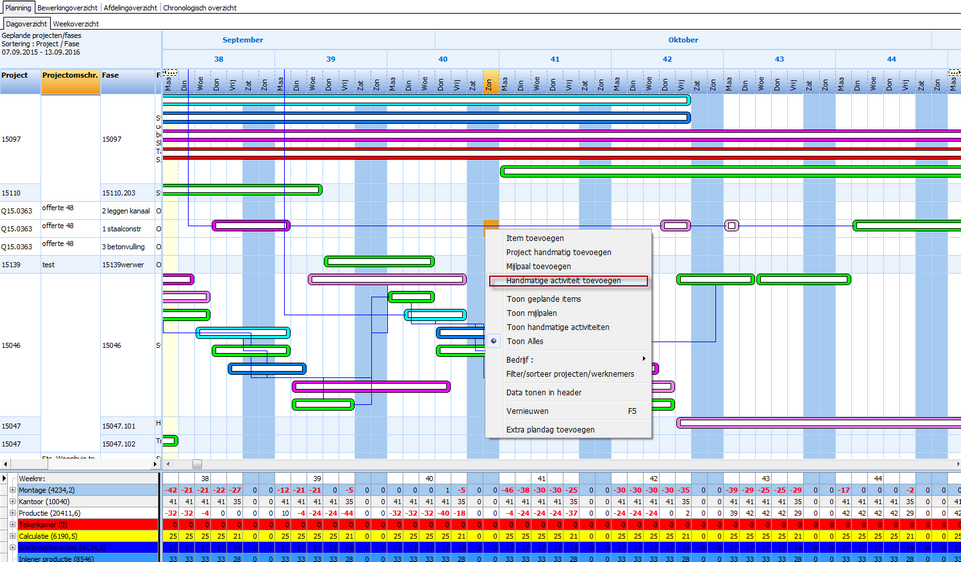

Handmatige activiteit toevoegen Om een extern item (bijv. transport) in een planning te plaatsten kan men gebruik maken van de functie ‘Handmatige activiteit toevoegen’.
Door m.b.v. de linker muisknop een selectie te maken van het aantal dagen en daarna m.b.v. de rechter muisknop te kiezen voor deze functie kan het externe item worden ingevoerd. Het externe item is te herkennen aan het #-teken voor de omschrijving. De informatie welke in het scherm wordt ingevuld komt niet terug in het capaciteitsoverzicht of andere onderdelen van CS.
|
