Project- en waarderingsgegevens

Previous pageReturn to chapter overviewNext page

Om de overzichtelijkheid van het tabblad te bevorderen, zijn de onderdelen binnen de waardering van het onderhandenwerk opgedeeld in verschillende kleuren. De kolommen zijn niet te verplaatsen, aangezien bepaalde kolommen onlosmakelijk met elkaar zijn verbonden. Onderstaande kolomvolgorde bevordert tevens de vergelijking van gegevens tussen bepaalde kolommen:

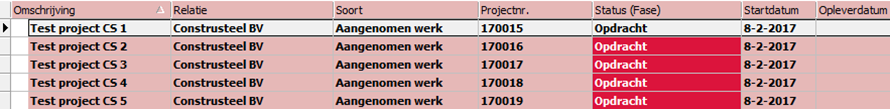

ssc027

-Omschrijving: geeft de omschrijving van het aangemaakte project weer.
-Relatie: geeft de bijbehorende relatie van het project weer.
-Soort: geeft het soort project aan. In bovenstaande situatie is ieder project aangemaakt als aangenomen werk. Naast aangenomen werken worden regiewerken hier ook weergegeven. Aangezien voorraad en interne projecten niet tot de waardering van het onderhandenwerk behoren, worden deze projectsoorten ook niet meegenomen in dit tabblad. Daarnaast worden directe orders ook niet getoond in dit overzicht.
-Projectnummer: geeft het nummer van het project weer.
-Status: geeft de status van het project (of van de fase) weer.
-Startdatum: geeft de ingevoerde startdatum van het project weer.
-Opleverdatum: geeft de ingevoerde opleverdatum van het project weer.

Eventuele fases worden weergegeven middels een plusje voor het betreffende project. Na het uitklappen hiervan zullen alle velden worden gevuld op faseniveau:

ssc028

Mochten de fases niet direct zichtbaar zijn, dan kunnen deze zichtbaar gemaakt worden door met de rechtermuisknop op een project te klikken en te kiezen voor de optie "laat projectfases zien".

Oranje:

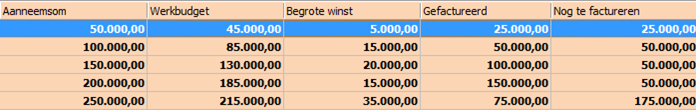

ssc029

-Aanneemsom: ingegeven aanneemsom van het project / de fase.
-Werkbudget: Aangemaakte werkbudget in de module projectbeheer onder het tabblad ‘’werkbudget’’. Indien er geen gebruik wordt gemaakt van het werkbudget, dan zal het gecalculeerde budget hier getoond worden.
-Begrote winst: de verwachte/ begrote winst voorafgaand aan een project. Wordt berekend door de aanneemsom te verminderen met het opgestelde werkbudget.
-Gefactureerd: bedrag ten grote van alle bedragen van definitief aangemaakte facturen.
-Nog te factureren: openstaand bedrag, berekend door de aanneemsom te verminderen met de inmiddels gefactureerde bedragen.

Licht blauw:

ssc030

-Werkelijke kosten ex. AK: totaalsom van de geboekte kosten exclusief het ingestelde percentage voor algemene kosten.
-Werkelijke kosten incl. AK: totaalsom van de geboekte kosten inclusief het ingestelde percentage voor algemene kosten.
-Werkelijk voortgangspercentage: voortgangspercentage van het project. Vormt de basis voor de tussentijdse winst van het project. Dit zal verderop uitgebreid aan bod komen.
-Nog te verwachte kosten: totaalsom van de nog te verwachte kosten. Wordt berekend aan de hand van het voortgangspercentage.
-Verwachte eindwinst: de verwachte eindwinst van het project. Wordt berekend aan de hand van het voortgangspercentage.
-Tussentijdse winst: de tussentijdse winst van het project. Wordt berekend aan de hand van het voortgangspercentage.
-Verliesvoorziening: te verwachten verlies op een project. Wordt berekend aan de hand van het voortgangspercentage.
-Gefactureerd: totaalsom van de inmiddels gefactureerde bedragen.
-Onderhanden projecten: waardering van het onderhandenwerk per project. Wordt berekend door de som:

  werkelijke kosten incl. AK + tussentijdse winst – gefactureerd bedrag – eventuele verliesvoorziening.

Paars

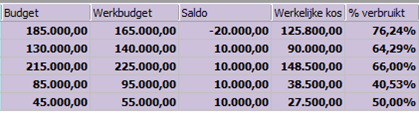

ssc031

-Budget: opgestelde budget in de calculatiemodule van ConstruSteel, ook wel calculatiebudget genoemd.
-Werkbudget: Aangemaakte werkbudget in de module projectbeheer onder het tabblad ‘’werkbudget’’.
-Saldo: verschil tussen het gecalculeerde budget en het later opgestelde werkbudget. De velden werkbudget en saldo zullen leeg blijven als er binnen ConstruSteel geen gebruik wordt gemaakt van het werkbudget.
-Werkelijke kosten: totaalsom van geboekte kosten inclusief het ingestelde percentage voor algemene kosten.
-% verbruikt: geeft weer welk percentage van het werkbudget inmiddels is omgezet in `daadwerkelijke` kosten. Mocht er geen gebruik worden gemaakt van het werkbudget, dan zal ConstruSteel hiervoor het gecalculeerde budget gebruiken.

Donker blauw

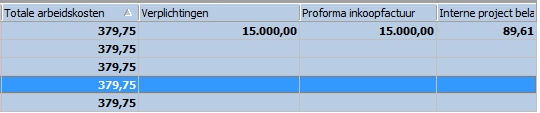

ssc032

-Totale arbeidskosten: als onderdeel van de totale werkelijke kosten incl. AK wordt hier een totaalsom vermeld van alle arbeidskosten voor een bepaald project.
-Verplichtingen: reeds bestelde hoeveelheid materiaal waarvan nog geen factuur is ingeboekt. Dit zijn nog geen kosten en daarom wordt dit bedrag uiteraard niet meegenomen in de kolom werkelijke kosten incl. AK.
-Proforma inkoopfactuur: aangemaakte proforma inkoopfacturen van bestelde materialen.  Deze proforma factuur kan gebruikt worden als basis voor de definitieve factuur. Deze kosten zijn ook nog niet meegenomen in de kolom werkelijke kosten incl. AK.
-Interne projectbelasting: totaalbedrag aan ingevoerde interne projectbelastingen uit de module projectbeheer. Deze kosten zijn al definitief en daarom meegenomen in de kolom werkelijke kosten incl. AK.
