Projectoverzicht

Previous pageReturn to chapter overviewNext page

De financiële informatie van projecten wordt vanaf versie 19.01 ook weergegeven in de module projectbeheer. Hierin staat per project een samenvatting van de financiële situatie. Deze gegevens zijn pas beschikbaar nadat er in het tabblad `onderhanden projecten` geklikt is op de knop "genereer tussentijdse winst".



Open de module projectbeheer
Selecteer een project
Klik op het tabblad algemene info
Ga naar het subbtabblad projectoverzicht



Vervolgens zullen onderstaande gegevens in beeld verschijnen:

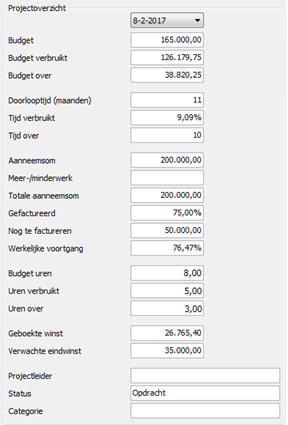

prm072



De datum bovenin het overzicht sluit aan op de gegenereerde datums in het tabblad onderhanden projecten. Alleen de gegevens van data waarop er tussentijds winst is gegenereerd worden zichtbaar in het financiële projectoverzicht onder de module projectbeheer.

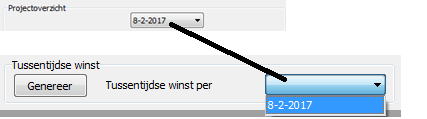

prm073



Hieronder zullen alle gegevens uit het tabblad "projectoverzicht" in deze module (projectbeheer) worden uitgelegd:

-Budget: opgestelde werkbudget of, indien afwezig, het gecalculeerde budget.
-Budget verbruikt: totaalsom van de geboekte kosten, deel van het budget dat al verbruikt is.
-Budget over: gedeelte van het budget dat nog niet verbruikt is.
-Doorlooptijd: verwachte doorlooptijd van het project. Dit betreft de tijd vanaf de startdatum tot en met de opleverdatum. Deze gegevens worden ingevoerd onder het tabblad "algemene gegevens" in de module projectbeheer.
-Tijd verbruikt: de inmiddels verstreken tijd. Wordt gerekend vanaf de startdatum tot en met de geselecteerde datum.
-Tijd over: de tijd die nog resteert. Wordt gerekend vanaf de geselecteerde datum tot en met de opleverdatum.
-Aanneemsom: ingevoerde aanneemsom van het project.
-Meer- minderwerk: ingevoerde meer- of minderwerk van het project.
-Totale aanneemsom: som van de aanneemsom en het meer- of minderwerk.
-Gefactureerd: percentage gefactureerd ten op zichtte van de aanneemsom.
-Nog te factureren: deel van aanneemsom dat nog gefactureerd dient te worden.
-Werkelijke voortgang: ingevoerde voortgangspercentage uit het tabblad `onderhanden projecten`. Indien gekozen is voor het berekenen van tussentijdse winsten op basis van de budgettaire voortgang, dan zal hier het budgettaire voortgangspercentage verschijnen.
-Budget uren: totaal aantal gebudgetteerde uren.
-Uren verbruikt: aantal verbruikte/ gewerkte uren.
-Uren over: nog te werken aantal uren (gebudgetteerde uren minus verbruikte uren).
-Geboekte winst: totaalsom van de gegenereerde/ geboekte tussentijdse winst.
-Verwachte eindwinst: de verwachte eindwinst van het project. Berekend in het tabblad `onderhanden projecten`.
-Projectleider:  verantwoordelijke persoon voor het project.
-Status: de status van het project.
-Categorie: de categorie waarin het project is ingedeeld.
