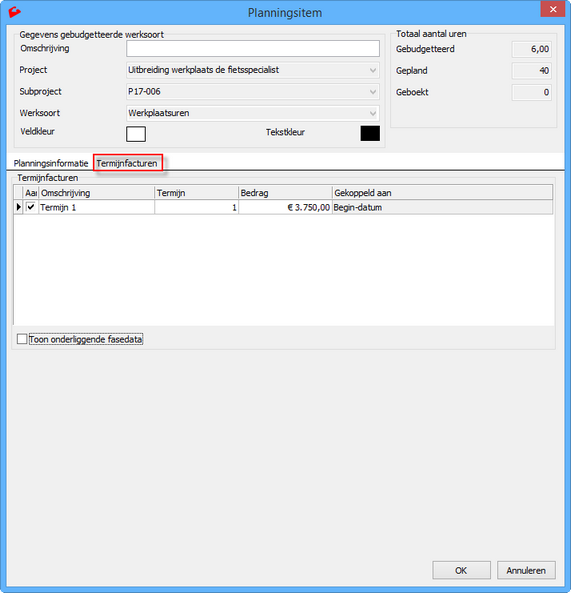

Bij het aanmaken van een planningsitem is het mogelijk om hieraan termijnfacturen te koppelen. Vaak is het termijnschema al aangemaakt, maar het komt wel eens voor dat het project verschuift in de planning. Hierdoor klopt natuurlijk het aangemaakte termijnschema niet meer. Wanneer de termijnfacturen aan een planningsitem zijn gekoppeld, dan wordt de factuurdatum van de gekoppelde termijnfactuur automatisch mee gewijzigd. Op deze manier wordt voorkomen dat men het gehele of resterende termijnschema handmatig moet gaan aanpassen. Om termijnfacturen te koppelen aan een planningsitem kan het onderstaande stappenplan worden gebruikt.

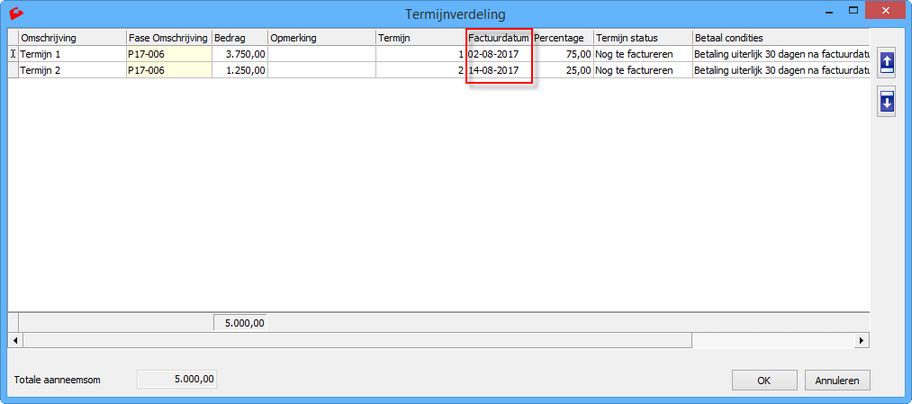

In het voorbeeld heb ik termijn 1 gekoppeld aan een planningsitem dat start op 02-08-2017. De 2e termijn staat nu gepland op 14-08-2017. Dit is ook terug te zien in het termijnoverzicht dat op te vragen is in de module projectbeheer.

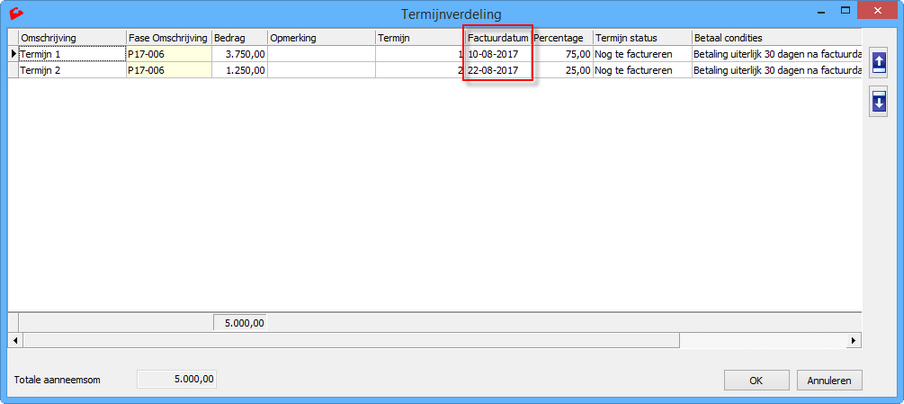

Wanneer ik nu het planningsitem verschuif naar 10-08-2017 (de plannings-items zijn aan elkaar gekoppeld), dan zullen de data van de termijnfacturen automatisch worden aangepast. Zie de afbeelding hieronder.
|
