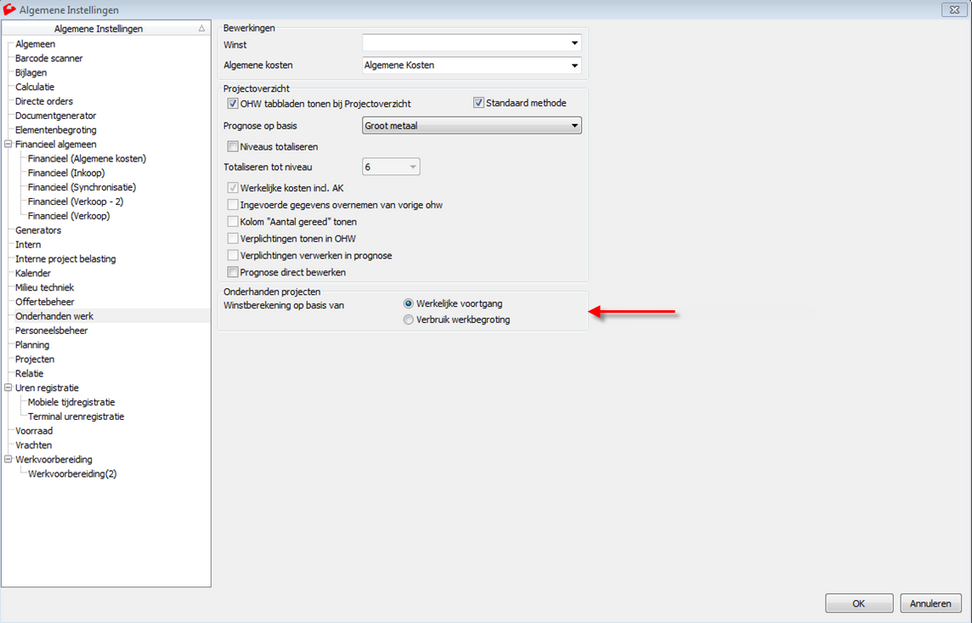

Nadat de keuze voor een winstberekeningsmethode in de algemene instellingen definitief is gemaakt, kan de tussentijdse winst in het tabblad `onderhanden projecten` uitgerekend worden. Eerst gaan wij in op de tussentijdse winstberekening middels het werkelijke voortgangspercentage:
De behandelde kolommen uit het hoofdstuk project- en waarderingsgegevens zullen nu in beeld verschijnen Als voorbeeld wordt gebruik gemaakt van een aangemaakt project genaamd "Test project CS 1". Hierbij zijn de verschillende kolommen weer opgedeeld in de hiervoor behandelde kleuren.
De gegevens uit bovenstaande kolommen worden één op één overgenomen uit de bekende projectinformatie, ingevoerd in de module projectbeheer.
Voor dit voorbeeld gaan wij uit van bovenstaande gegevens. Het test project heeft een aanneemsom van € 50.000, deze is ingevoerd bij het project in de module projectbeheer. Daarnaast is er een werkbudget gemaakt. Het werkbudget bedraagt in dit voorbeeld € 40.000. Dit levert een begrote winst op van € 10.000. Er is inmiddels al voor € 25.000 gefactureerd en daarmee komt het nog te factureren bedrag uit op € 25.000.
De "licht blauwe" kolom wordt bij het tonen van de selectie als volgt weergegeven:
De meeste kolommen zijn niet automatisch ingevuld, aangezien deze afhankelijk zijn van het daadwerkelijke voortgangspercentage. Dit percentage dient `handmatig` ingevuld te worden.
Vervolgens kan er in het veld "werkelijk voortgangspercentage" een voortgangspercentage worden ingevuld. Dit betreft het voortgangspercentage van de kosten. Stel dat er al voor € 50.000 aan kosten is geboekt, en men verwacht dat de totale kosten € 100.000 zullen bedragen, dan is het voortgangspercentage 50%.
In bovenstaand voorbeeld is het werkelijk voortgangspercentage bepaald op 70%. In deze situatie is dus 70% van de al kosten gemaakt. Na het invullen van dit percentage worden de overige kolommen automatisch gevuld.
Het voortgangspercentage 70% is ingevuld. Op basis van dit percentage worden er nog voor € 11.986,87 aan kosten verwacht. Dit is als volgt berekend: de werkelijke kosten incl. AK bedragen op de referentiedatum € 27.969,36. Er is 70% gereed, dus er wordt nog 30% aan kosten verwacht. De huidige kosten bedragen € 27.969,36 dit staat voor 70% dus de nog te verwachten kosten bedragen (€ 27.969,36 gedeeld door 70 vermenigvuldigd met 30%) € 11.986,87.
De verwachte eindwinst van een project wordt vervolgens als volgt berekend: de aanneemsom van het algemene voorbeeld bedraagt € 50.000. De werkelijke kosten zijn bekend, namelijk € 27.969,36. Daarnaast zijn de nog te verwachten kosten bekend, namelijk € 11.986,87. Op basis van deze bedragen kan de verwachte eindwinst worden berekend, namelijk € 50.000 - € 27.969,36 - € 11.986,87 = € 10.043,78.
Nu de verwachte eindwinst berekend is, kan ook de tussentijdse winst van het project berekend worden. Aangezien 70% van het project/ van de kosten al gereed zijn, bedraagt de tussentijdse winst € 10.043,78 vermenigvuldigd met 70% is € 7.030,64.
Aangezien er sprake is van een tussentijdse winst, zal het veld verliesvoorziening niet worden gevuld. Later zal er een situatie uiteengezet worden waarbij dit veld wel gevuld wordt.
Uiteindelijk kan het veld `onderhanden projecten` worden gevuld. Dit veld wordt berekend door de werkelijke kosten incl. AK te vermeerderen met de tussentijdse winst en te verminderen met de totaalsom aan verstuurde facturen. In dit voorbeeld € 27.969,36 + € 7.030,64 minus € 25.000 is € 10.000. Het onderhandenwerk staat debet op de balans, vandaar dat het bedrag positief (zonder min bedrag) worden weergegeven.
Stel dat het voortgangspercentage 40% in plaats van 70% is. ConstruSteel berekent dan de volgende waardes uit:
De werkelijke kosten zijn, uiteraard, niet veranderd. De nog te verwachte kosten wel. Er is nu maar 40% gereed dus wordt er nog voor 60% aan kosten verwacht. De nog te verwachte kosten bedragen dan € 27.969,36 gedeeld door 40 vermenigvuldigd met 60 is € 41.954,03. De verwachte eindwinst wordt dan € 50.000 – € 27.969,36 - € 41.654,03 is -€ 19.923,39. In tegenstelling tot verwachte winsten, mogen verwachte verliezen direct ten laste van het resultaat worden gebracht. Het gehele bedrag à -€ 19.923,39 wordt daarom weergegeven in het vakje verliesvoorziening.
De waardering van het onderhandenwerk bedraagt in bovenstaande situatie € 27.969,36 minus € 19.923,39 minus € 25.000 is -€ 9.923,39. Het onderhandenwerk staat credit op de balans, vandaar dat er een min bedrag wordt weergegeven voor de onderhandenwerk waardering.
De betekenis van bovenstaande kolommen is uiteengezet in het hoofdstuk project- en waarderingsgegevens. Deze waardes zullen daarom hier niet nogmaals worden behandeld.
Essentiele gegevens bij de winstberekening middels het werkelijke voortgangspercentage: Aanneemsom: zonder aanneemsom kan er geen winst worden berekend voor projecten, aangezien de aanneemsom de basis vormt voor de uiteindelijke omzet. |
